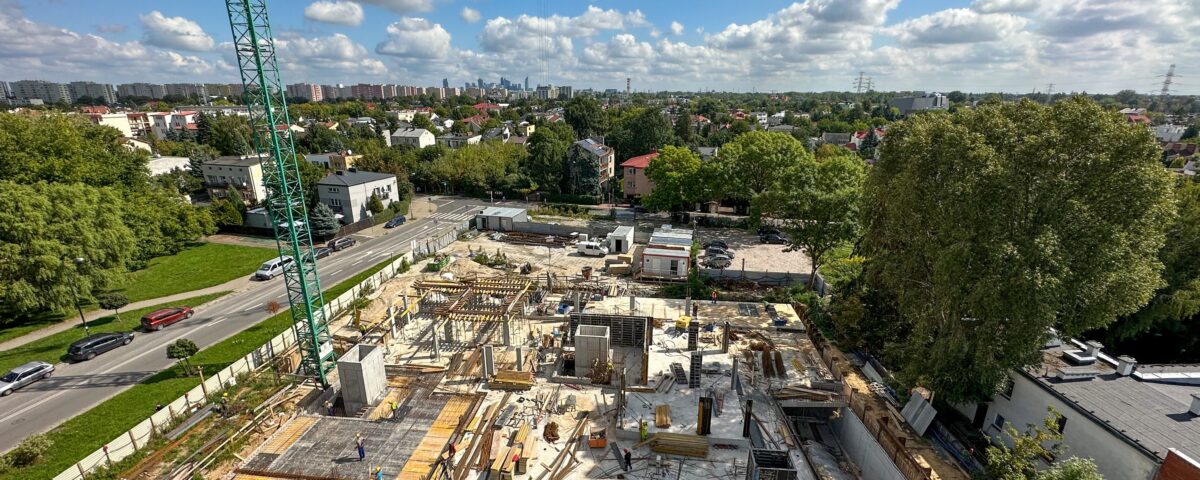

Przekazujemy stan zaawansowania robót budowlanych inwestycji Lazurowe Apartamenty – stan na koniec sierpnia 2023r.
- Wykonano w 100% kanalizację podposadzkową w płycie fundamentowej
- Wykonano w 100% instalację odgromową płyty fundamentowej
- Wykonano w 100% płytę fundamentową
- Wykonano w 100% ściany i słupy poziomu -1
- Wykonano w 50% ściany murowane na poziomie -1
- Wykonano w 100 % strop nad poziomem -1
- Wykonano w 30 % słupy żelbetowe na poziomie 0.
