Aktualności z realizacji Inwestycji „Lazurowa Przystań”

Zmiany w opłatach za wywóz odpadów
2 listopada 2020
Informacje dotyczące przekształcenia użytkowania wieczystego we własność
16 listopada 2020

Aktualności z realizacji Inwestycji „Lazurowa Przystań”





Szanowni Państwo,

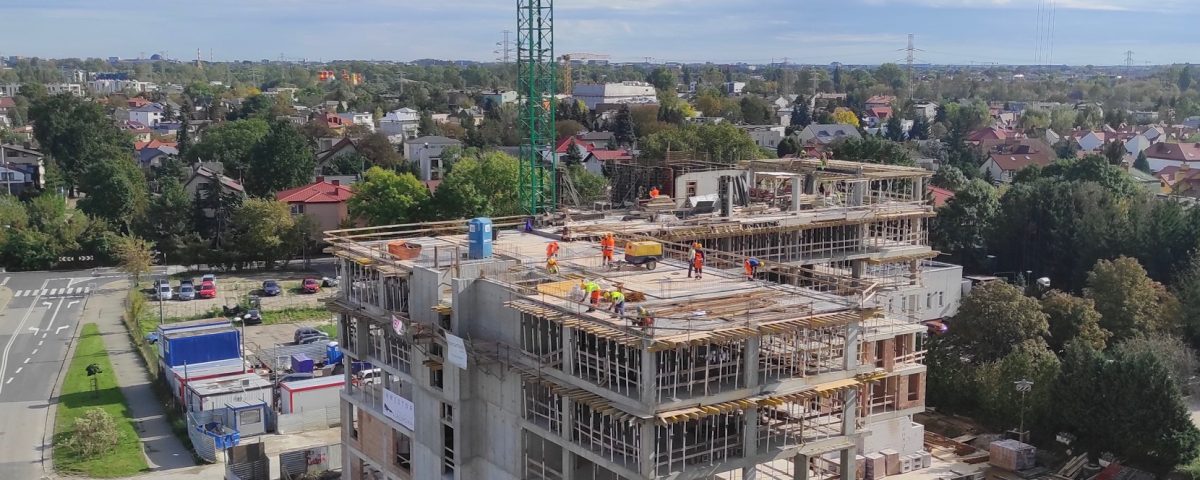

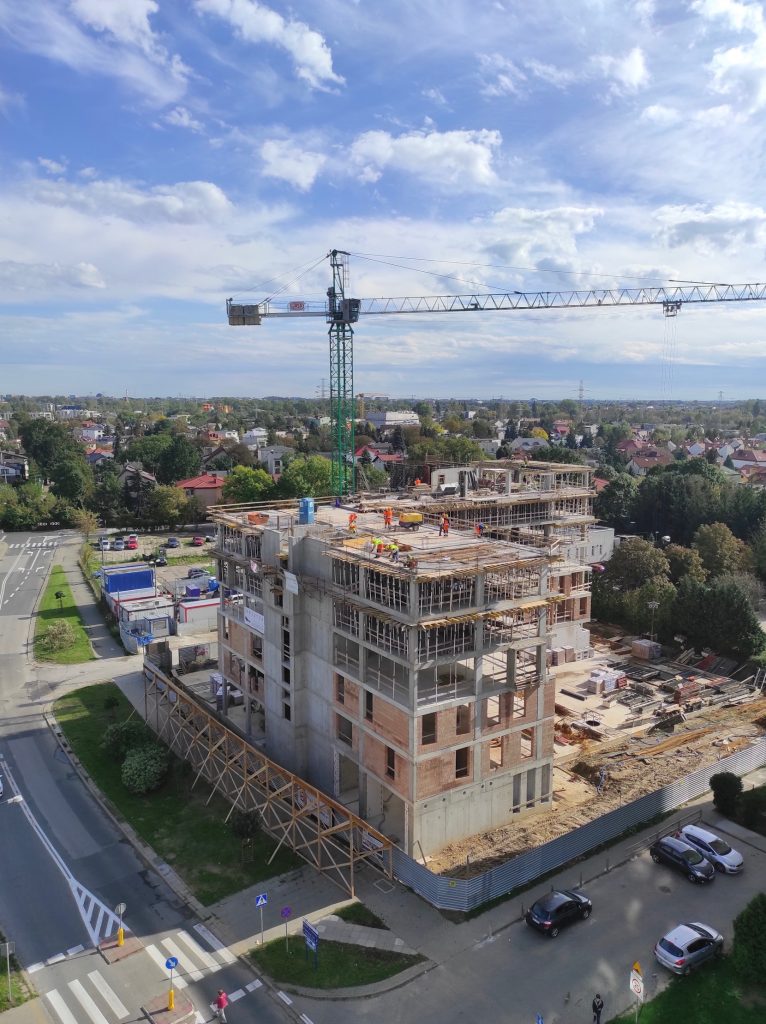

Przedstawiamy najnowsze informacje o zaawansowaniu prac na budowie "Lazurowej Przystani".
W terminie od 30.08.2020 r. do 09.11.2020 r. zrealizowano:

- Wykonano 100% robót żelbetowych na budynku B2 oraz 95% na B1
- Wykonano 100% elementów murowych na poziomie 0, +1, +2, +3, +4, +5, na budynku B2
- Wykonano 100% elementów murowych na poziomie 0, +1, +2, +3, +4 na budynku B1
- Trwa murowanie ścian zewnętrznych oraz wewnętrznych na pozostałych kondygnacjach
- Rozpoczęto montaż stolarki okiennej na budynku B1 i B2
- Rozpoczęto montaż przyłączy wodociągowo-kanalizacyjnych do poszczególnych lokali na budynku B1 i B2
- Rozpoczęto wykonanie robót elektrycznych na budynku B1 i B2.

Zachęcamy również do obejrzenia galerii zdjęć z postępów prac na budowie na stronie Spółdzielni Mieszkaniowej „Lazurowa” na Facebooku:
